JADAの調達機器と進捗状況

・ITER機構及び他極の国内機関と協力しつつ、国際合意されたスケジュールに従って調達活動を展開中。
・大型超伝導コイルの実機製作、高周波加熱装置の製作、中性粒子入射加熱装置の製作や機器の輸送など、他極を先導する貢献を果たしている。

日本の調達機器:約95.6%の調達取決めを締結

ボーダーライン

トロイダル磁場TFコイル 中心ソレノイドCS プラズマ計測装置 高周波加熱装置 中性粒子入射加熱装置 ブランケット遠隔保守機器 ダイバータ トリチウムプラント

※2026年7月時点

トロイダル磁場(TF)コイル ※一部

詳しい説明は→ 超伝導コイル

日本が製作する
機器(装置)
数量
・割合
進捗状況
導体 33導体(25%) 全量製作完了
(2015年)
構造物 予備1機分を含む
19機分
(100%)
全機製作完了
(2021年)
TFコイル
(巻線・
一体化)
予備1機を含む
9機
(47%)
全機製作完了
(2023年)

【出荷状況】
全量出荷・納品完了
【ITERサイト建設状況】
10/18機トカマクピットへ設置完了
【ITERサイト組立進捗状況】
2026年5月 磁場低温試験施設(MCTF)にて冷却試験開始
2026年6月 ITER自身のクライオプラントの力で4K(-269℃)まで冷却し、超伝導に転移。
10kAまでの通電試験が完了。

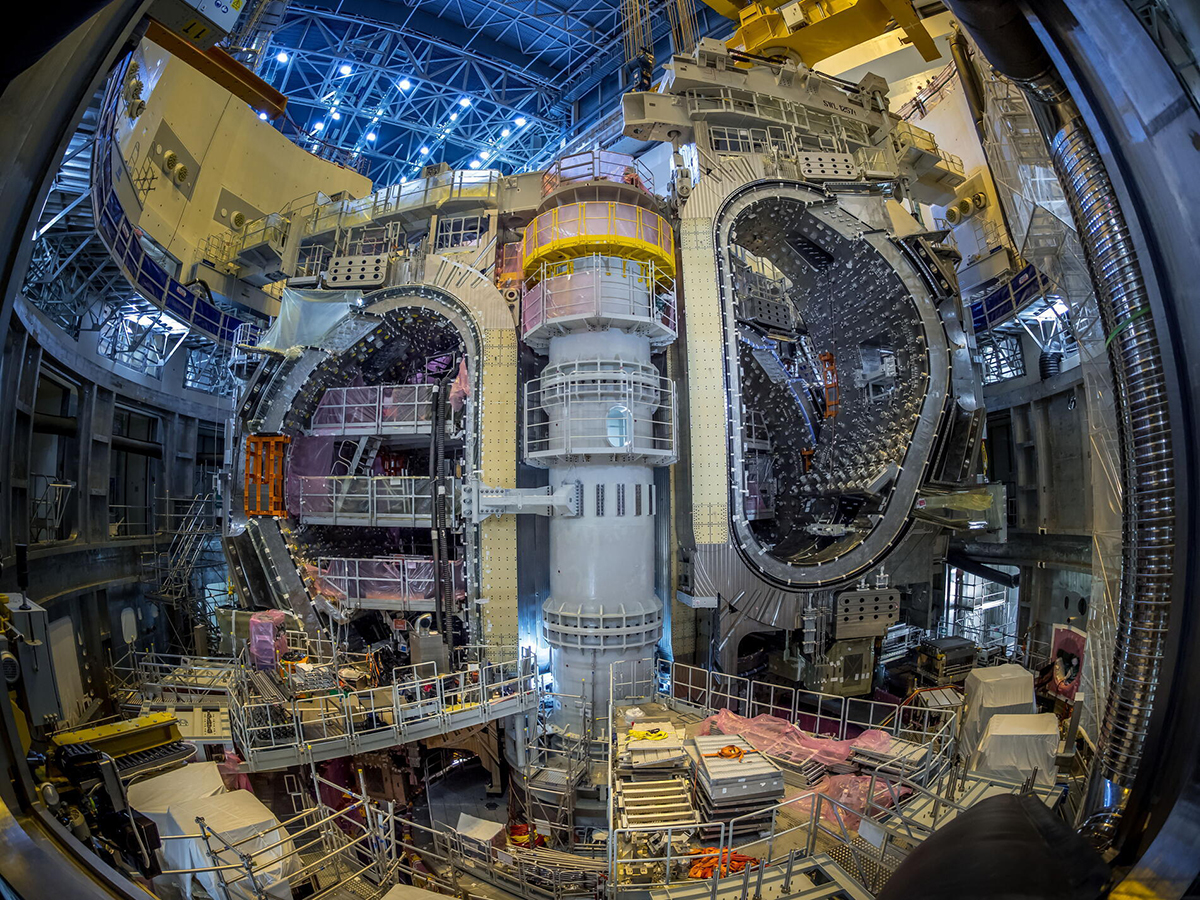

TFコイル7号機(TF07/東芝製)冷却試験01

2026年5月27日、5つめのセクターモジュール ※がトカマクピットに降ろされていく様子。
※セクターモジュールは、真空容器セクター・サーマルシールド(熱遮蔽)・2機のTFコイルで構成されています。(写真提供:ITER機構)

TFコイル7号機(TF07/東芝製)冷却試験01

TFコイル7号機(TF07/東芝製)冷却試験の様子(写真提供:ITER機構)

TFコイル7号機(TF07/東芝製)冷却試験02

TFコイル7号機(TF07/東芝製)冷却試験の様子(写真提供:ITER機構)

中心ソレノイド(CS)※一部

詳しい説明は→ 超伝導コイル

日本が製作する
機器(装置)
数量
・割合
進捗状況
導体 49導体
(100%)
全量製作完了
(2017年)

【出荷状況】
全量出荷・納品完了
【ITERサイト建設状況】
全(6/6)モジュール積層完了
【ITERサイト組立進捗状況】
2026年6月 中心ソレノイド(CS)最終納入完了(調達完了)

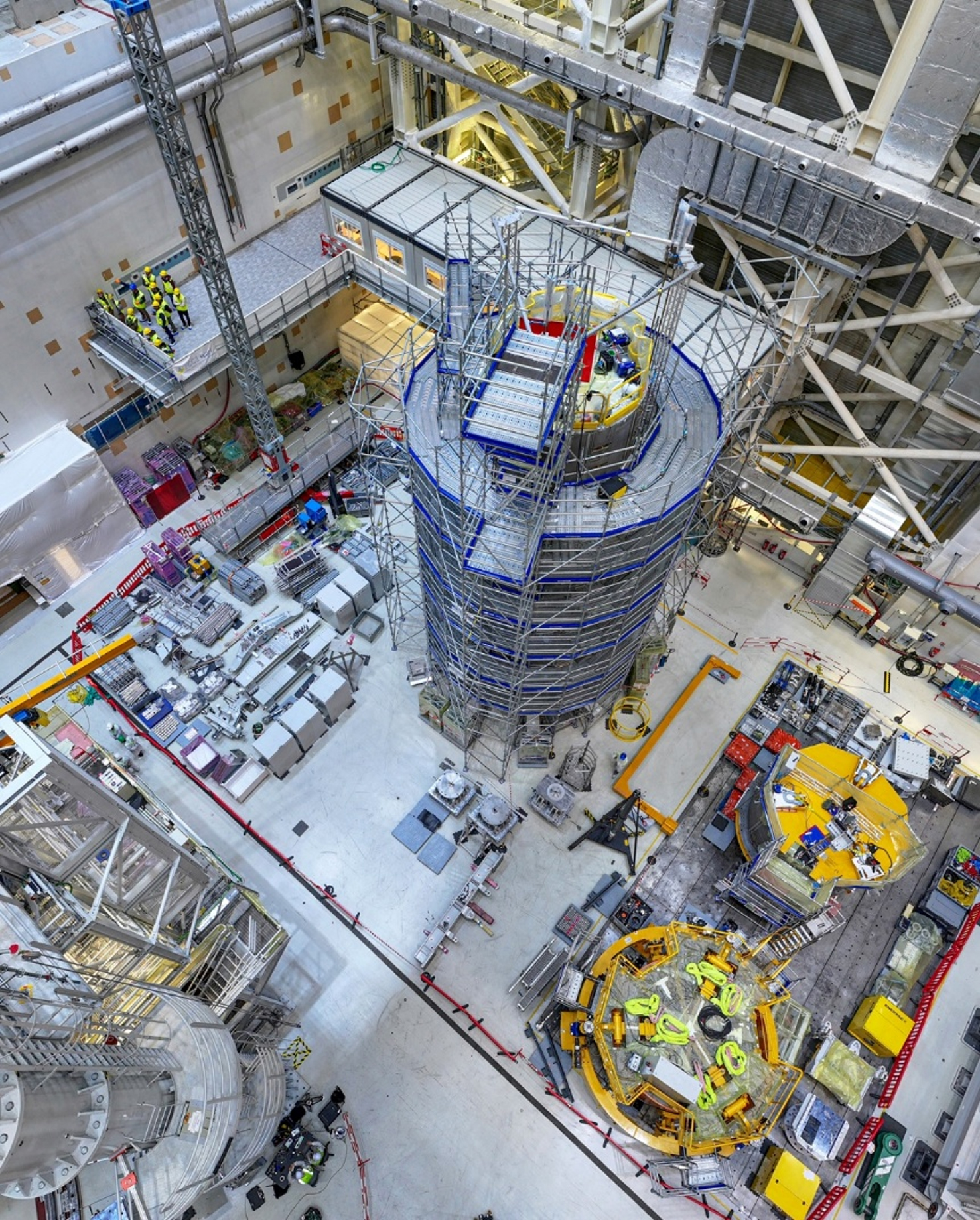

CS全6つのモジュールの積み重ねられられている

2026年6月、ITERサイト、組立建屋内組立ホールにて。CS全6つのモジュールの積み重ねられられている。上部より撮影。(写真提供:ITER機構)

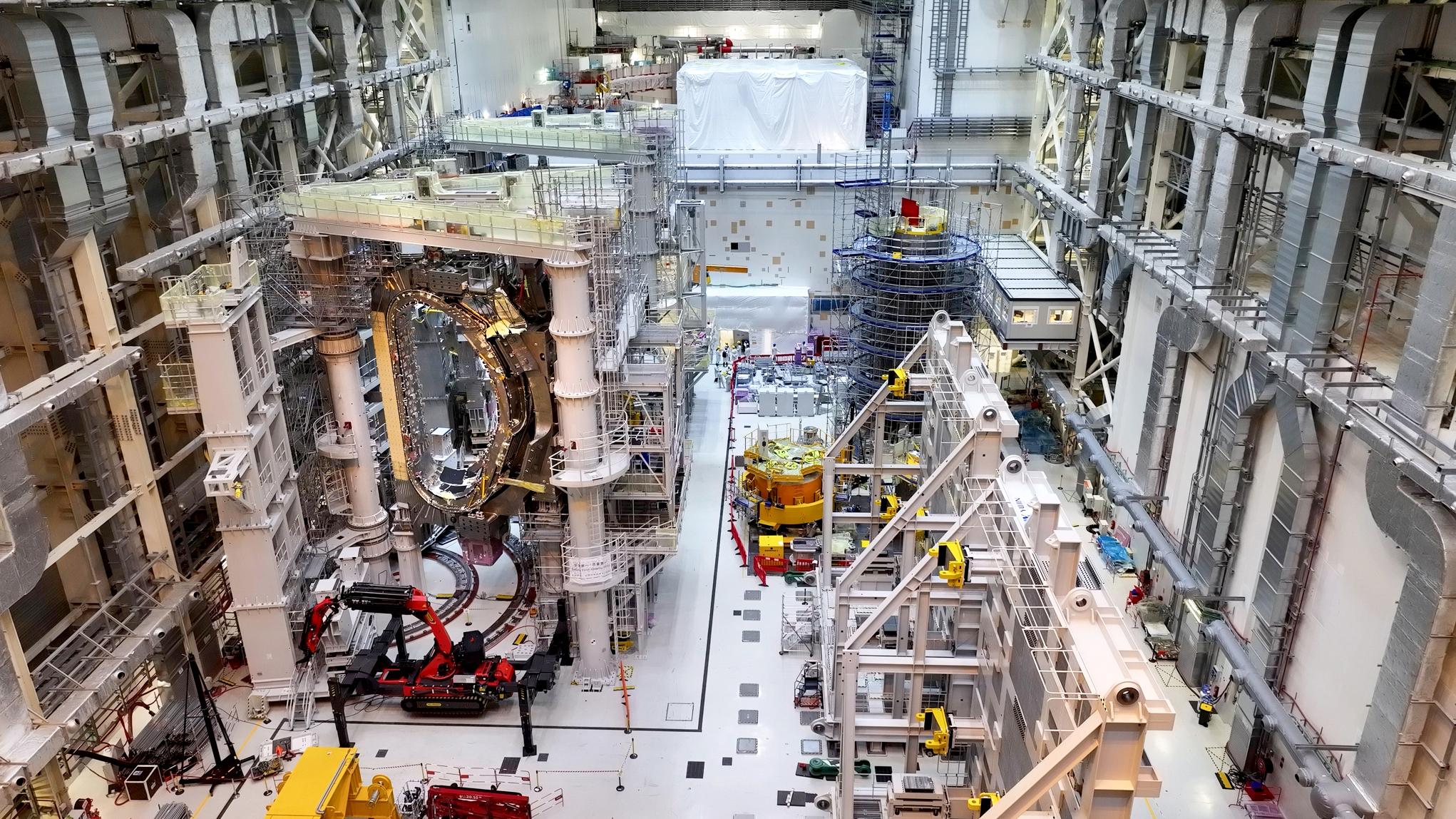

CS全6つのモジュールの積み重ねられられている

2026年6月、ITERサイト、組立建屋内組立ホールにて。(右奥)CS全6つのモジュールの積み重ねられられている。(写真提供:ITER機構)

プラズマ計測装置 ※一部

詳しい説明は→ 計測装置

日本が製作する
機器(装置)
数量
・割合
進捗状況
5つの計測装置
・マイクロフィッションチェンバー
・周辺トムソン散乱計測装置
・ポロイダル偏光計
・ダイバータ不純物モニター
・ダイバータ赤外サーモグラフィー
約15% 最終設計
67%達成
機器製作
22%達成
下部ポート統合機器 最終設計
80%達成

高周波(EC)加熱装置 ※一部

詳しい説明は→ 高周波加熱装置

日本が製作する
機器(装置)
数量
・割合
進捗状況
ジャイロトロン 8機(33%) 全機製作完了
(2021年)
追加 ジャイロトロン 20機 IOとの契約手続完了
高周波加熱ランチャー
(ポートプラグを含む)
50% 最終設計
95%達成

【出荷状況】
8機中8機を出荷、ITER建設サイト納入済
【ITERサイト組立進捗状況】
2026年2月 日本製作のジャイロトン2号機がITER建設サイトに据付完了

ジャイロトン2号機がITER建設サイトに据付完了

2026年2月 日本製作のジャイロトン2号機がITER建設サイトに据付完了(写真提供:ITER機構)

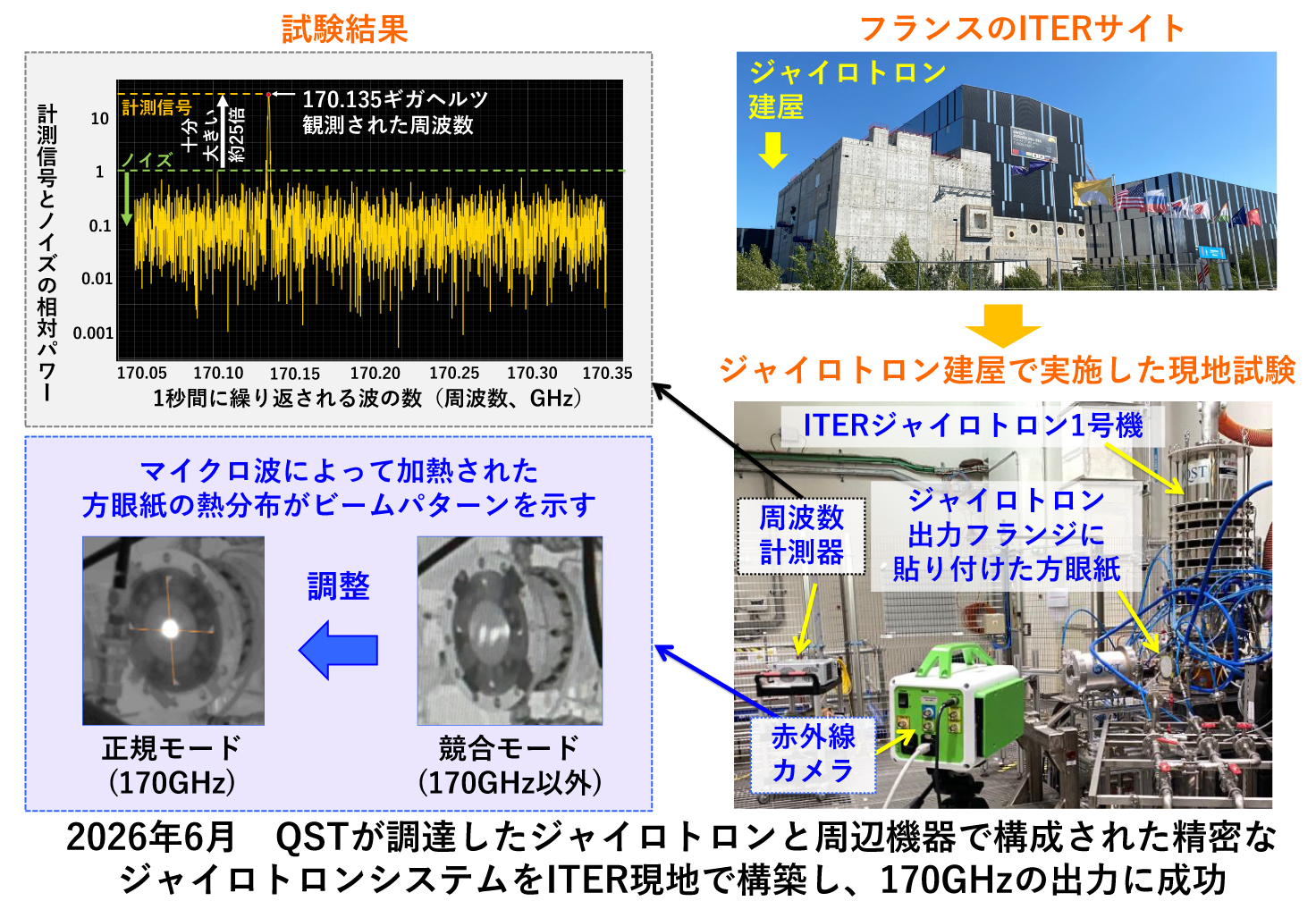

QSTが調達したジャイロトロンと周辺機器で構成された精密なジャイロトロンシステムをITER現地で構築し、170GHzの出力に成功

中性粒子入射加熱装置 ※一部

詳しい説明は→ 中性粒子ビーム入射加熱装置

日本が製作する
機器(装置)
数量
・割合
進捗状況
1MV電源高電圧部 3基
(100%)
最終設計
90%達成
機器製作
7%達成
高電圧ブッシング 3基
(100%)
最終設計
75%達成
加速器 1基
(33%)
最終設計
82%達成

ブランケット遠隔保守機器

詳しい説明は→ 遠隔保守機器

日本が製作する
機器(装置)
数量
・割合
進捗状況
ブランケット
遠隔保守システム、
ツール類
100% 最終設計
75%達成

ダイバータ ※一部

詳しい説明は→ ダイバータ

日本が製作する
機器(装置)
数量
・割合
進捗状況
外側ターゲット 予備4基を含む
58基
(100%)
機器製作 15%達成

【出荷状況】
2026年6月までに実機OVT1~4号機を組立サイトに納入
【ITERダイバータ組立サイトにおける進捗状況】
ITERダイバータ組立サイトにおいて、プロトタイプを用いたダイバータの組み立て作業進捗中

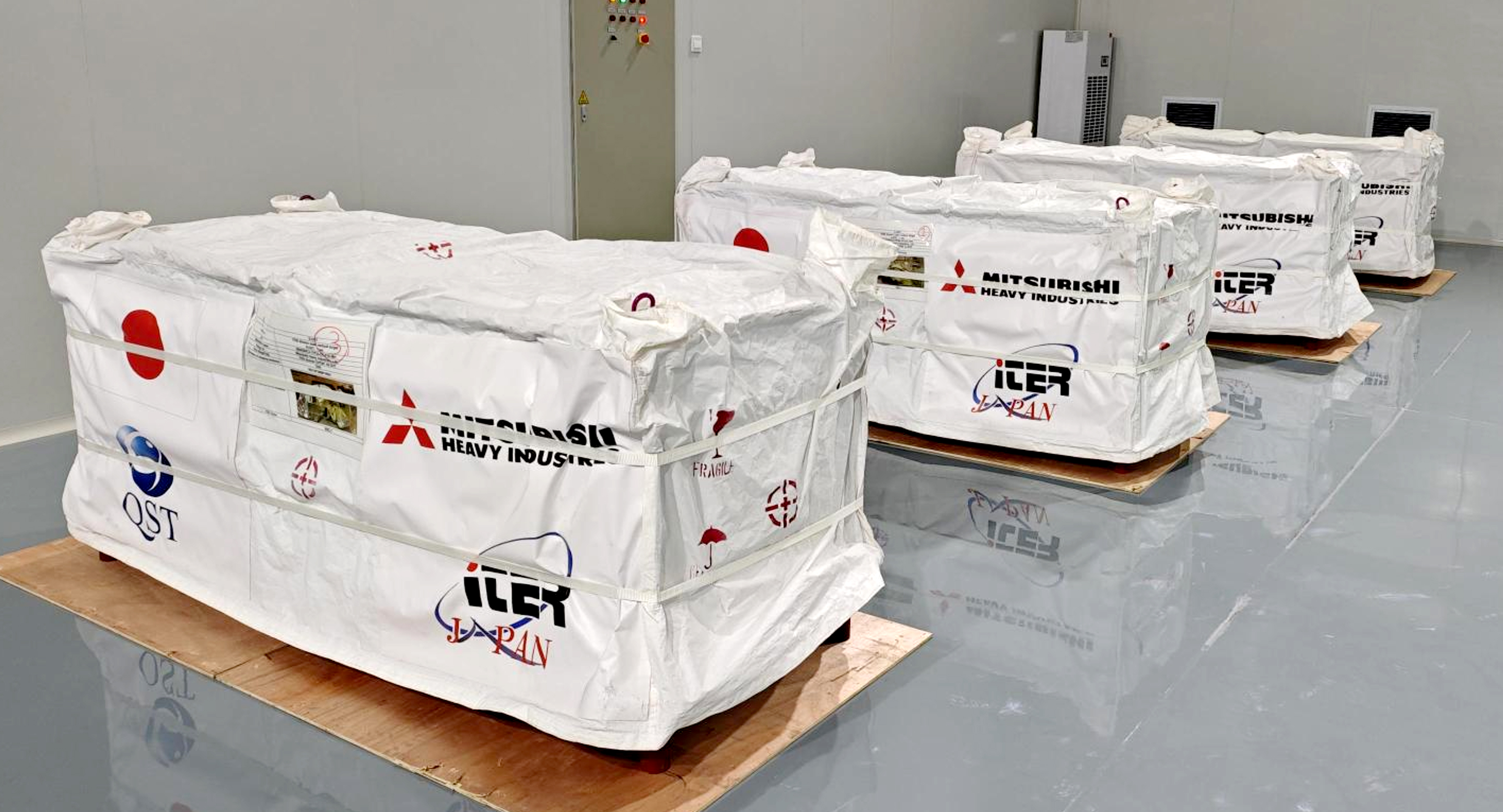

2026年6月までに実機OVT1~4号機を組立サイトに納入

2026年6月までに実機OVT1~4号機を組立サイトに納入(写真提供:ITER機構)

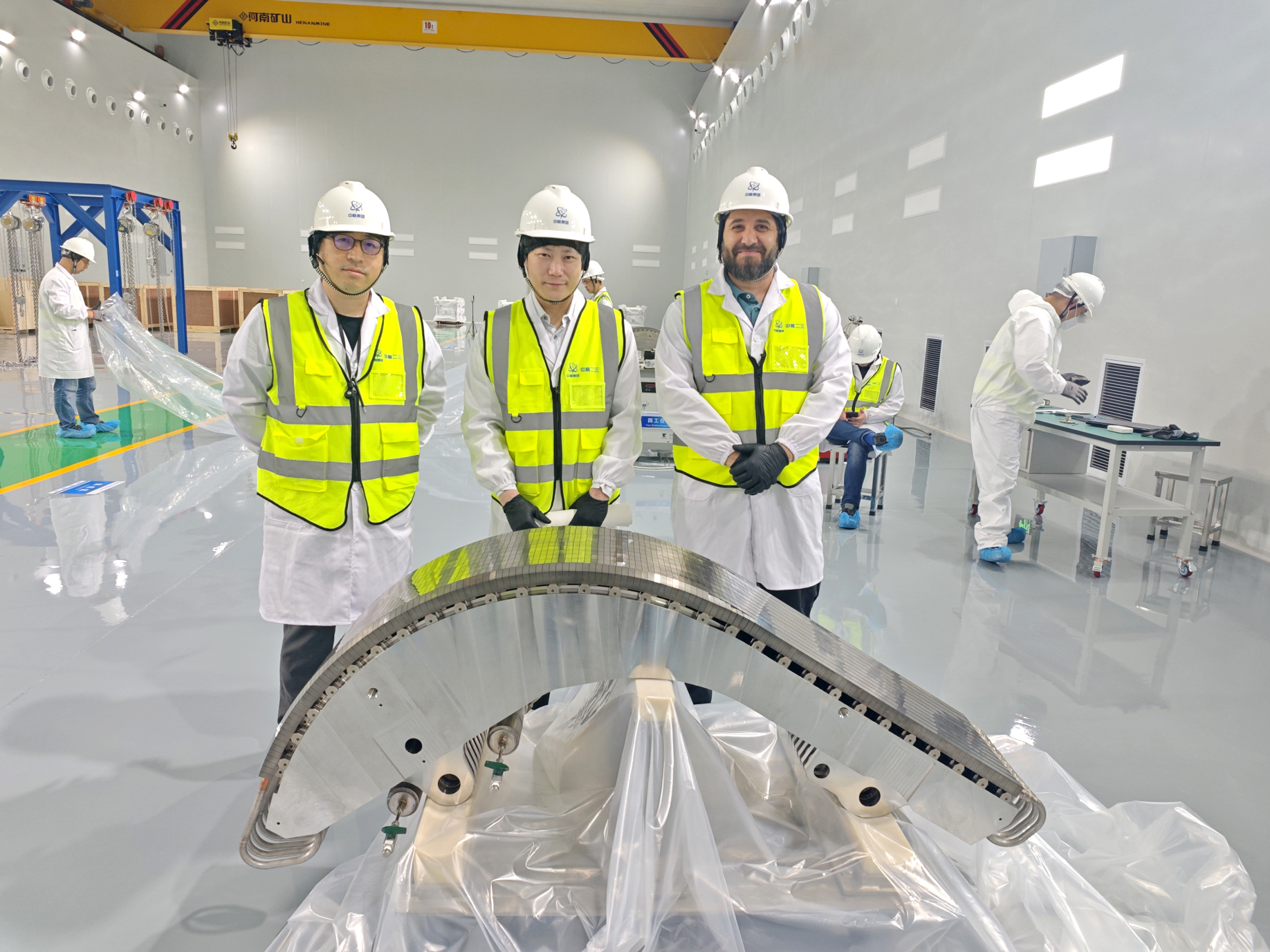

ITERダイバータ組立サイトにおいて、プロトタイプを用いたダイバータの組立て作業進捗中

ITERダイバータ組立サイトにおいて、プロトタイプを用いたダイバータの組立て作業進捗中(写真提供:ITER機構)

トリチウムプラント ※一部

詳しい説明は→ トリチウムプラント

日本が製作する
機器(装置)
数量
・割合
進捗状況
トリチウム除去系 50% 最終設計 80%達成

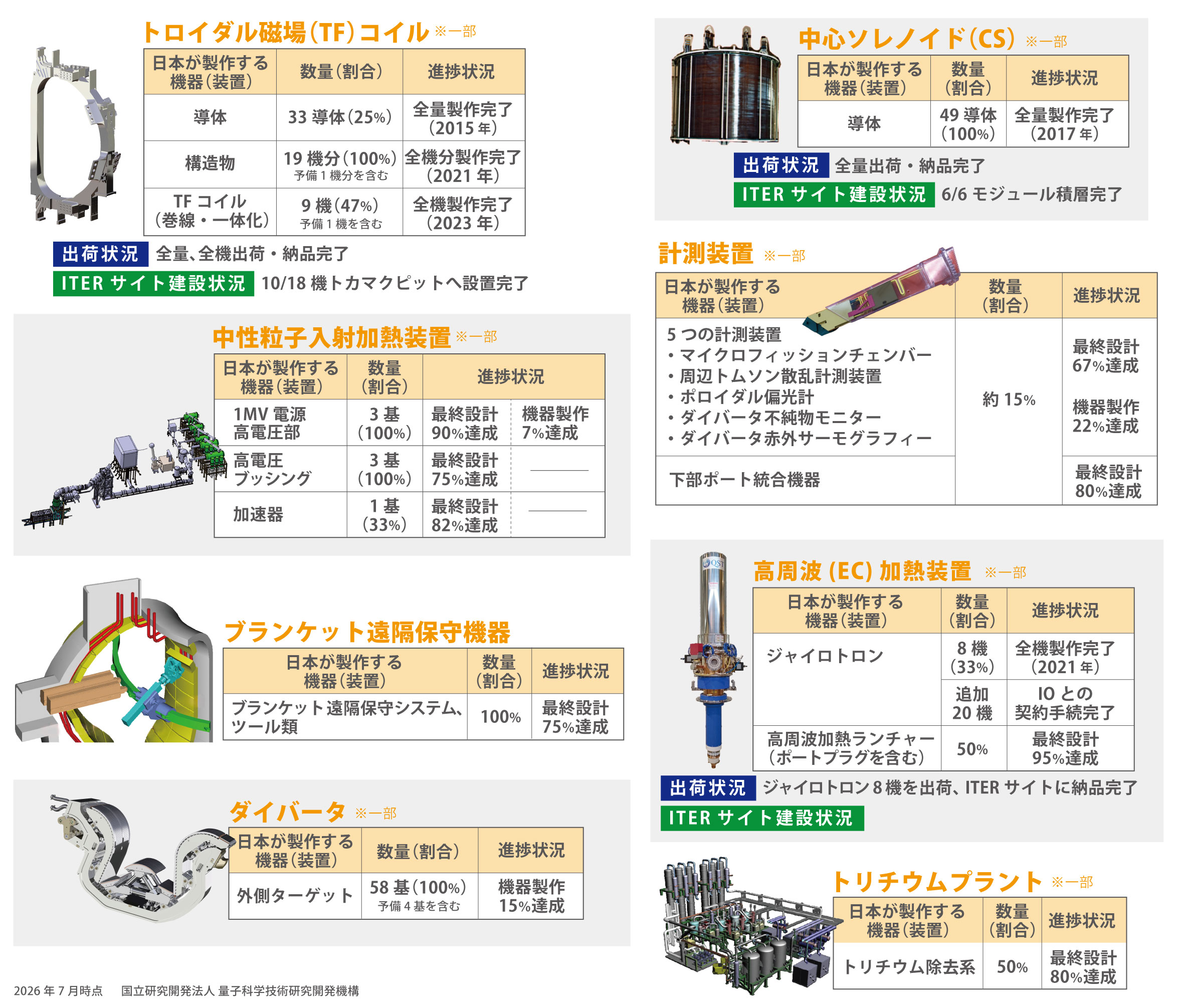

日本の調達機器の進捗状況

日本の調達機器の進捗状況(2026年7月時点) ※画像をクリックすると大きい画像が表示されます。

日本の主な調達スケジュール

ボーダーライン

日本の主な調達スケジュール

日本の主な調達スケジュール ※画像をクリックすると大きい画像が表示されます。
